(仮称)浦添市新クリーンセンター建設工事の概要・進捗状況

記事番号: 1-14630

公開日 2025年12月03日

更新日 2026年11月10日

完成予想図(パース図)

施設概要

工事名称|(仮称)浦添市新クリーンセンター施設整備・運営事業建設工事

建設場所|沖縄県浦添市伊奈武瀬1丁目555番25地内

工  期|令和7年4月22日から令和11年3月31日

施設規模|◆エネルギー回収型廃棄物処理施設 180t/日(90t×2炉)

      ◆マテリアルリサイクル推進施設  14t/5h

施設方式|全連続焼却式ストーカ炉

受 注 者|JFEエンジ・RN・東江・大成ホーム建設工事共同企業体

交 付 金|環境省 循環型社会形成推進交付金

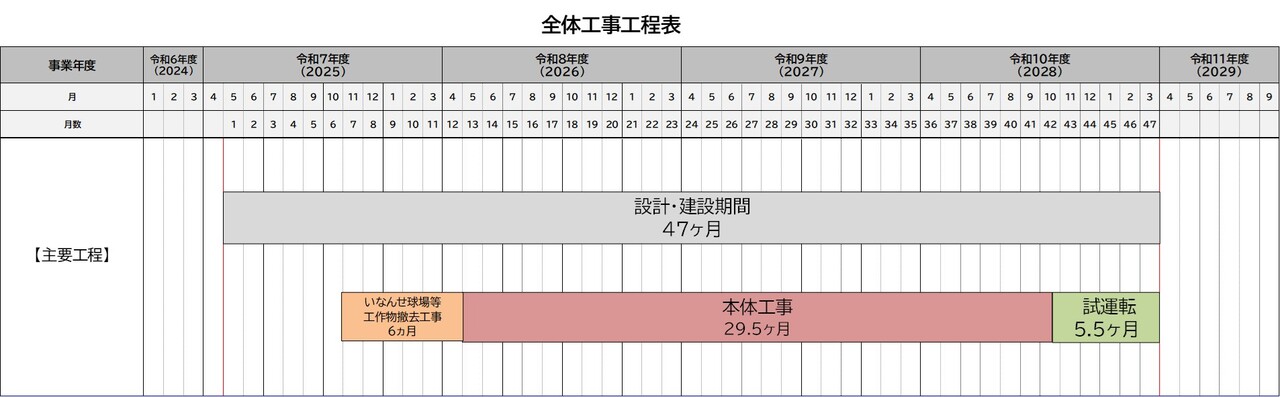

建設工事全体スケジュール(予定)

建設工事の進捗状況

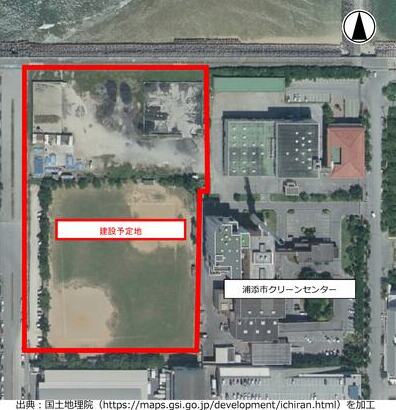

▼建設予定地

▼現場写真

                   令和8年10月30日(西側より)

                   令和8年4月28日(西側より)

▼起工式

令和8年4月15日に起工式が執り行われました。

安全な工事の進捗に努めていきます。

(左側)RN建設㈱ 向井達典 取締役専務執行役員事業統括本部長

(中央)浦添市 松本哲治 市長

(右側)JFEエンジニアリング㈱ 鮎川将 取締役専務執行役員環境本部長
